Metrorex anunță progrese importante pe șantierul Magistralei 6 în ianuarie 2026 cu majoritatea stațiilor având structura peste 70% finalizată

Metrorex anunță finalizarea primului tunel dintre stațiile Aeroport Băneasa și Gara Băneasa pe viitoarea linie M6

Lucrările la viitoarea Magistrală 6 de metrou, pe Secțiunea Sud (1 Mai – Tokyo), au înregistrat evoluții consistente în prima lună a anului 2026, în ciuda temperaturilor negative, transmite Metrorex. Atât fronturile lucrărilor la tuneluri, cât și șantierele stațiilor raportează procente ridicate de execuție, consolidând ritmul general al proiectului.

Cele două utilaje de forat tuneluri, Sfânta Maria și Sfânta Ana, continuă avansul pe direcția Aeroport Băneasa – Tokyo – 1 Mai:

  • TBM Sfânta Maria
    • A ajuns la viitoarea stație Gara Băneasa
    • Distanță excavată: 2006 m
    • Inele montate: 1338
  • TBM Sfânta Ana
    • Distanță excavată: 1660 m
    • Inele montate: 1101

Progresul general al structurii de rezistență pe tronsonul 1 Mai – Tokyo: 58,1%.

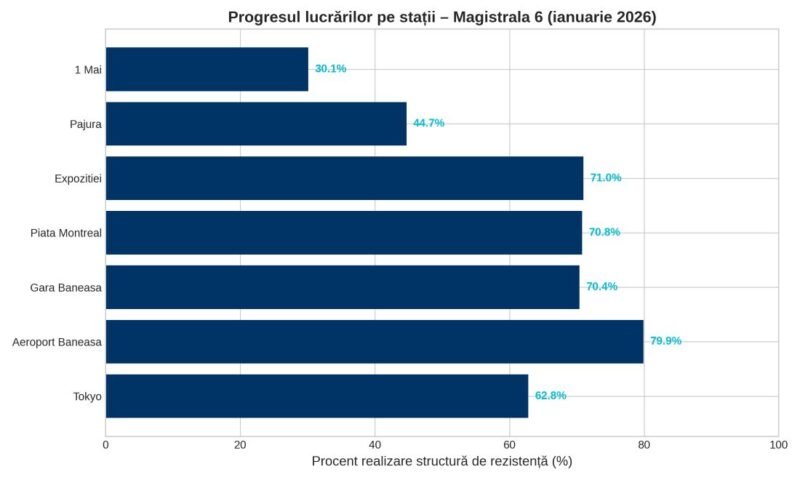

Situația pe stații – evoluții detaliate

Stația Tokyo – 62,8% structură de rezistență

  • Finalizate:
    • 690 m grindă de ghidaj
    • 114 pereți mulați
    • 52 barete
    • 73 piloți Acces A
    • 84 piloți Acces B
    • 534 piloți plastici
  • Excavări: 56.000 m³
  • Betonări: 10.100 m³

Stația Aeroport Băneasa – 79,9% structură de rezistență

  • Finalizate:
    • 381 m grindă de ghidaj
    • 72 pereți mulați
    • 150 piloți Acces A
    • 177 piloți Acces B
    • 911 piloți plastici
    • 9 pereți mulați plastici
  • Excavări: 52.100 m³
  • Betonări: 10.200 m³

Stația Gara Băneasa – 70,4% structură de rezistență

  • Finalizate:
    • 320 m grindă de ghidaj
    • 54 pereți mulați
    • 18 barete
    • 12 pereți mulați plastici
    • 90 piloți plastici
  • Excavări: 48.500 m³
  • Betonări: 7.900 m³

Stația Piața Montreal – 70,8% structură de rezistență

  • Finalizate:
    • 370 m grindă de ghidaj
    • 62 pereți mulați
    • 21 barete
    • 118 piloți Acces A
    • 54 piloți Acces B
    • 933 piloți plastici
  • Executați: 4 piloți Acces C
  • Excavări: 38.800 m³
  • Betonări: 4.800 m³

Stația Expoziției – 71,0% structură de rezistență

  • Finalizate:
    • 693 m grindă de ghidaj
    • 102 pereți mulați
    • 43 barete
    • 222 piloți Acces A
    • 186 piloți Acces B
    • 118 piloți Acces C
    • 9 pereți mulați plastici
    • 608 piloți plastici
  • Excavări: 56.000 m³
  • Betonări: 9.100 m³
  • Stația electrică: 121 m grindă de ghidaj + 20 pereți mulați finalizați

Stația Pajura – 44,7% structură de rezistență

  • Finalizate:
    • 524 m grindă de ghidaj
    • 86 pereți mulați
    • 26 barete
    • 38 piloți pentru centrala de ventilație
    • 9 pereți plastici
  • În execuție:
    • 210/252 piloți Acces A
    • 198/444 piloți Acces B
    • 124/243 piloți Acces C
  • Excavări: 5.300 m³
  • Betonări: 128 m³

Stația 1 Mai (existentă) – 30,1% structură de rezistență

  • Lucrări în curs: relocări utilități + elemente structurale pentru joncțiunea cu M4
  • Executate:
    • 195 m grindă de ghidaj
    • 26 pereți mulați
  • Betonări: 60 m³

Foto&info: Metrorex
